Задержали новостройку в Тюмени? Чеклист дольщика на 72 часа

Менеджер обещает ключи «через пару недель», но дата из ДДУ уже прошла – пора фиксировать просрочку, а не ждать нового звонка. За первые 72 часа проверьте договорный срок передачи квартиры, сохраните данные официальных реестров, рассчитайте неустойку и направьте застройщику письменную претензию. Так вы сохраните доказательства и не подпишете документы против своих интересов.

TL;DR / Быстрый инсайт: Просрочка начинается со дня, следующего за сроком передачи квартиры по ДДУ, а не за рекламной датой сдачи дома. С 1 января 2026 года мораторий на начисление неустойки отменён, но для части старых требований действует отсрочка исполнения. Не подписывайте перенос срока и акт со словами «претензий не имею» без проверки последствий.

Чеклист на 72 часа:

  1. Найдите в ДДУ срок передачи квартиры и отметьте первый день просрочки.
  2. Проверьте дом и застройщика на ЕРЗ и наш.дом.рф.
  3. Сохраните договор, уведомления, переписку и скриншоты реестров.
  4. Рассчитайте неустойку с учётом ключевой ставки и мораторного периода.
  5. Подготовьте претензию с расчётом и реквизитами, отправьте её с описью вложения и сохраните подтверждение вручения.

Если вы ещё выбираете объект, заранее изучите условия покупки новостройки в Тюмени. Перед выбором конкретного ЖК используйте пошаговую инструкцию по покупке квартиры в новостройке и сравните документы, сроки и схему оплаты. Проверка до подписания ДДУ обычно обходится дешевле спора после задержки.

1. За первые 24 часа найдите настоящий срок передачи в ДДУ

Чеклист / памятка: 1. За первые 24 часа найдите настоящий срок передачи в ДДУ

Откройте зарегистрированный договор и найдите пункт со сроком передачи квартиры дольщику. Именно эта дата используется для расчёта просрочки. Срок ввода дома, обещание «сдадим в третьем квартале» и дата выдачи ключей в рекламе могут отличаться.

Если квартиру должны передать до 30 сентября, просрочка начинается 1 октября. Скопируйте нужные страницы ДДУ и проверьте дополнительные соглашения. Простое уведомление застройщика не переносит срок, пока дольщик не согласился изменить договор.

Рекомендация: не подписывайте перенос срока в офисе продаж. Возьмите документ домой и сравните возможную неустойку с компенсацией, которую предлагает застройщик.

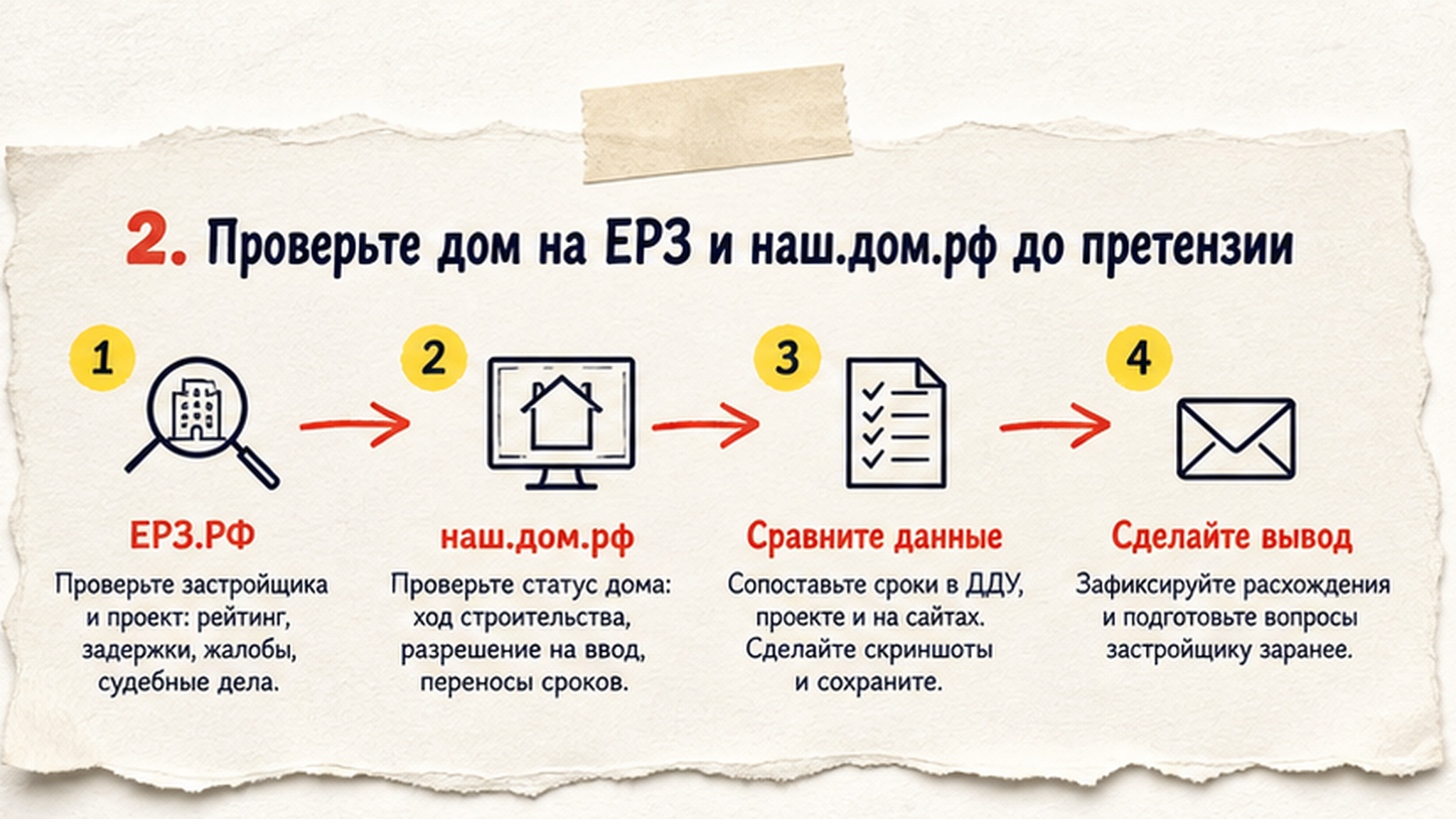

2. Проверьте дом на ЕРЗ и наш.дом.рф до претензии

Схема шагов / маршрут: 2. Проверьте дом на ЕРЗ и наш.дом.рф до претензии

Найдите объект на ЕРЗ и портале наш.дом.рф по адресу, названию жилого комплекса или компании. Проверьте проектную декларацию, плановый срок ввода, изменения графика и разрешение на ввод. Сохраните страницы в PDF или сделайте скриншоты с адресом страницы и датой проверки.

Соберите уведомления, письма, сообщения из личного кабинета и переписку с менеджером. Если реклама обещает один срок, а проектная декларация содержит другой, сохраните оба документа. Реестр не заменяет ДДУ, но помогает подтвердить состояние проекта.

Проверьте юридическое лицо из договора. Бренд на вывеске может не совпадать с компанией, которая отвечает перед дольщиком. Используйте отдельную инструкцию по проверке застройщика.

Рекомендация: сложите договор, проектную декларацию, письма и скриншоты в одну папку. Список официальных баз есть в чек-листе из 39 источников.

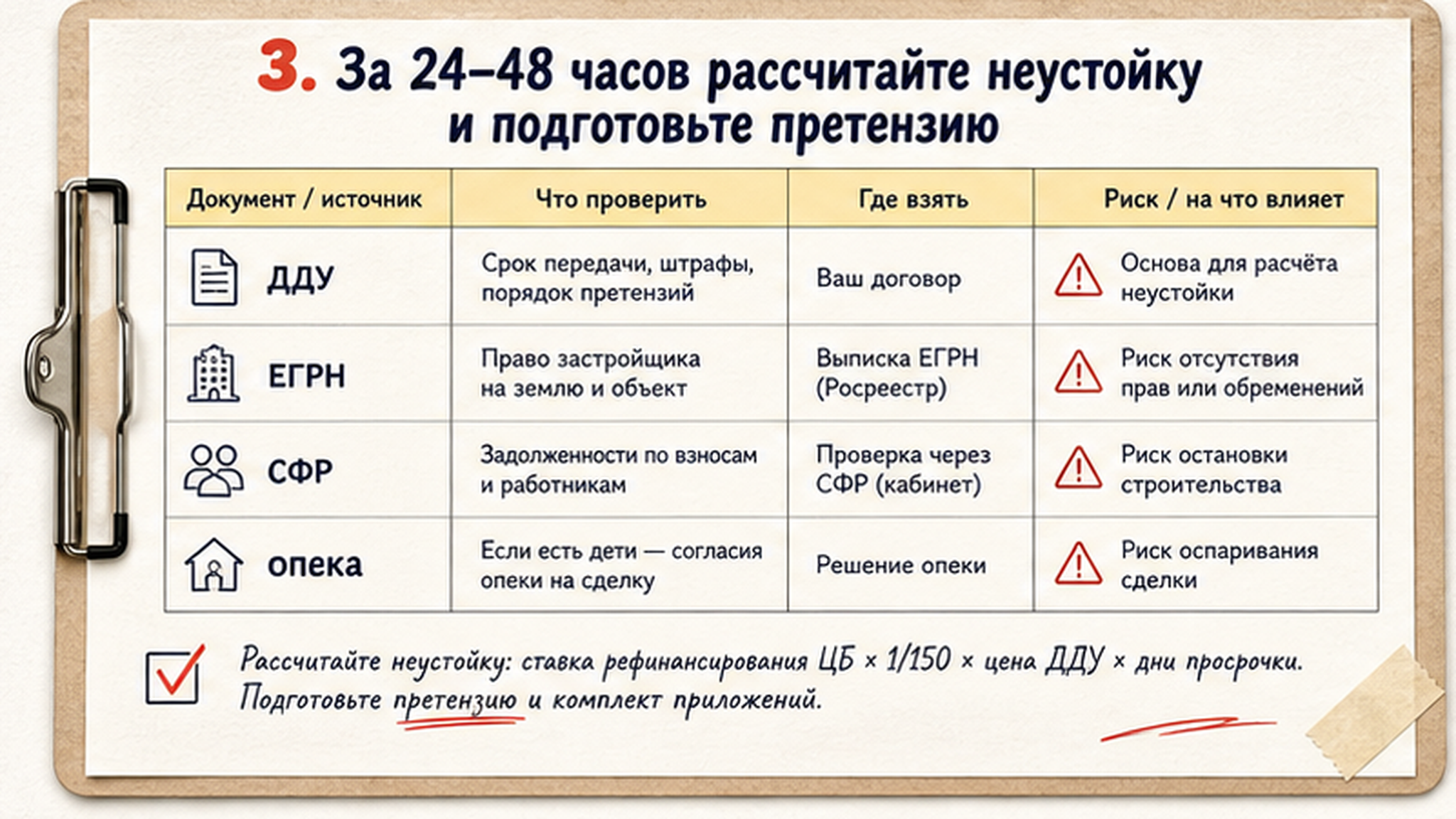

3. За 24–48 часов рассчитайте неустойку и подготовьте претензию

Сравнительная таблица на бумаге: 3. За 24–48 часов рассчитайте неустойку и подготовьте претензию

Для дольщика – физического лица ориентировочная формула по статье 6 закона № 214-ФЗ выглядит так: цена ДДУ × 1/150 ключевой ставки Банка России × число дней просрочки. С 27 июля 2026 года ключевая ставка составляет 14% годовых. Перед отправкой требования проверьте её актуальное значение.

При цене квартиры 5 000 000 рублей и задержке 30 дней расчёт при ставке 14% составит 140 000 рублей. Это заявленная сумма, а не гарантированная выплата. Суд проверит период и может снизить неустойку по статье 333 ГК РФ.

Дни с 22 марта 2024 года по 31 декабря 2025 года относятся к мораторному периоду и не включаются в расчёт. Если задержка началась раньше 2026 года и продолжается после его начала, разделите периоды.

В претензии укажите стороны, номер ДДУ, объект, срок передачи, период просрочки, формулу, сумму и банковские реквизиты. Приложите договор и расчёт, потребуйте выплату в течение 30 дней. Отправьте претензию на юридический адрес заказным письмом с описью вложения либо вручите под отметку на своей копии.

Срок Что сделать Что сохранить
0–24 часа Проверить ДДУ и статус дома Договор и данные реестров
24–48 часов Собрать переписку и сделать расчёт Письма и таблицу расчёта
48–72 часа Отправить претензию Опись, чек и уведомление
После 72 часов Ждать ответ и готовиться к приёмке Ответ и приглашение на осмотр

Хотите проверить ДДУ и расчёт до отправки – оставьте заявку на бесплатную консультацию на сайте или звоните +7 (922) 001-65-05, Пн–Вс 9:00–22:00. Подписывайтесь на Telegram Святослава Шакина. Документы можно прислать и во ВК.

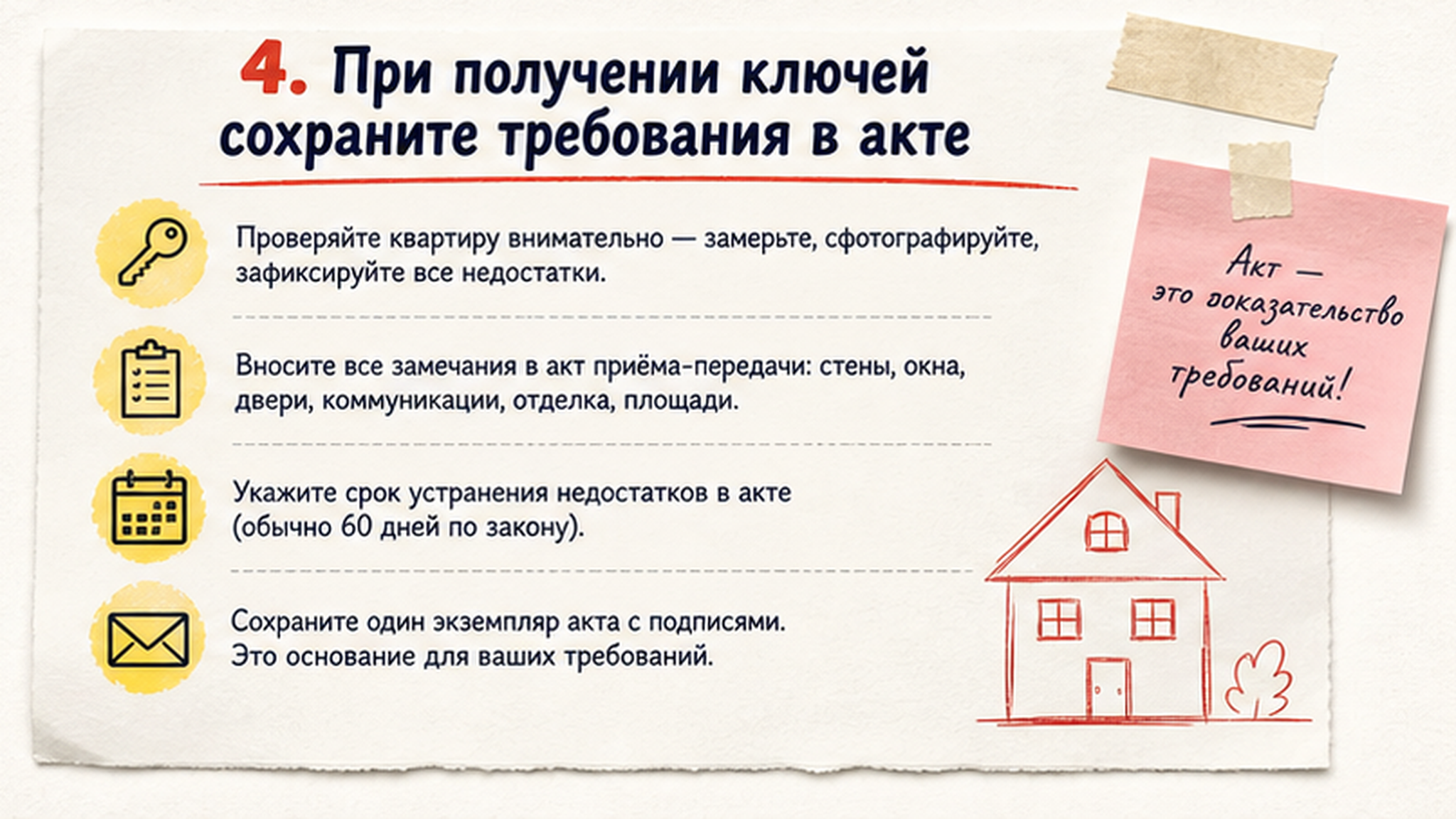

4. При получении ключей сохраните требования в акте

Карточка-инфографика: 4. При получении ключей сохраните требования в акте

Задержка не означает, что от квартиры нужно отказываться. Осмотрите объект, зафиксируйте дефекты и проверьте дату передаточного акта. Неустойка начисляется до фактической передачи, поэтому дата должна соответствовать реальности.

Опасная фраза в акте: «Стороны не имеют взаимных финансовых и иных претензий». Попросите убрать её. Если сотрудник отказывается, напишите рядом, что требования по сроку передачи и неустойке сохраняются. Поставьте дату, подпись и сфотографируйте документ.

Недостатки квартиры оформите отдельным перечнем. Укажите помещение, каждый дефект и срок исправления. Устное обещание «всё доделаем» доказательством не является.

  • Сверьте фактическую дату акта.
  • Сохраните требование о неустойке.
  • Составьте отдельный перечень дефектов.
  • Сфотографируйте подписанные документы.
  • Сразу получите свой экземпляр акта.

5. После 30 дней решите, идти ли в суд с учётом правил 2026 года

С 1 января 2026 года мораторий на начисление неустойки отменён. Но это не означает, что застройщик сразу перечислит всю заявленную сумму. Постановление Правительства РФ № 2227 сохранило до 31 декабря 2026 года отсрочку исполнения части требований, предъявленных до 1 января 2026 года.

Если через 30 дней после получения претензии застройщик отказал или не ответил, оцените подачу иска. В него можно включить неустойку, компенсацию морального вреда и потребительский штраф, если требование добровольно не исполнено. Иск можно подать по месту жительства дольщика, заключения ДДУ или нахождения застройщика.

Суд вправе снизить неустойку по статье 333 ГК РФ. До подачи иска проверьте расчёт, применимость отсрочки, судебные расходы и финансовое состояние компании.

Практический вывод: начисление неустойки, решение суда и получение денег – три разных этапа. Претензию отправляйте вовремя, но ожидаемую выплату считайте возможной компенсацией, а не доступным бюджетом.

6. При просрочке больше двух месяцев сравните ожидание и расторжение ДДУ

Если срок передачи нарушен более чем на два месяца, дольщик может рассмотреть односторонний отказ от ДДУ по закону № 214-ФЗ. Но деньги не возвращаются в день отправки уведомления. Нужно правильно прекратить договор и пройти процедуру возврата средств, в том числе со счёта эскроу.

Сначала сравните цену по старому ДДУ со стоимостью похожих квартир сейчас. Учтите ипотечные проценты, аренду, готовность дома и возможность купить замену. Если стройка почти закончена, а цена покупки выгодная, ожидание с требованием неустойки может быть разумнее.

Расторжение имеет смысл оценивать, когда стройка остановлена, новая дата постоянно переносится или риск завершения проекта стал неприемлемым. Перед уведомлением изучите чеклист по расторжению ДДУ.

Нужен разбор ситуации – запишитесь на консультацию по новостройке или звоните +7 (922) 001-65-05, Пн–Вс 9:00–22:00. Подписывайтесь на Telegram с разборами сделок. Срочный вопрос можно отправить в MAX.

Материал проверен: Святослав Шакин, риелтор в Тюмени, эксперт по недвижимости в России и за рубежом.
Достоверность данных: порядок действий и расчёта сверены с законом № 214-ФЗ, постановлением Правительства РФ № 2227, данными Банка России, ЕРЗ и наш.дом.рф по состоянию на август 2026 года. Уточняйте актуальные суммы и сроки на дату сделки.

Частые вопросы дольщиков

Сколько застройщик платит за каждый день просрочки?

Для физического лица ориентир рассчитывается так: цена ДДУ × 1/150 ключевой ставки × один день. При цене 5 000 000 рублей и ставке 14% получается около 4 667 рублей в день. Перед претензией проверьте ставку и исключите мораторный период.

Можно ли взыскать неустойку в 2026 году?

Да, с 1 января 2026 года мораторий на начисление отменён. Сначала отправьте претензию и сохраните подтверждение вручения. Для требований, предъявленных до 2026 года, отдельно проверьте отсрочку по постановлению № 2227.

Что делать, если предлагают допсоглашение о переносе срока?

Не подписывайте его сразу. Рассчитайте возможную неустойку, проверьте отказ от требований и запросите письменные условия компенсации. Если предложение невыгодно, дольщик вправе не соглашаться на перенос.

Чем отсрочка отличается от моратория?

Мораторий исключал ответственность за установленный период. Отсрочка не отменяет подтверждённый долг, а переносит его исполнение. Определите дату требования и проверьте, применяется ли к нему постановление № 2227.

Можно ли принять квартиру и потребовать неустойку?

Да. Приёмка не отменяет требование за прошедшую просрочку. Укажите фактическую дату передачи и сохранение финансовых претензий. Не подписывайте без оговорки фразу «претензий не имею».

Когда лучше расторгнуть ДДУ, а не ждать ключи?

Рассматривайте расторжение при задержке более двух месяцев, но сначала сравните цены, состояние стройки и ипотечные последствия. Не отправляйте уведомление без проверки договора и порядка возврата денег с эскроу.
